2. Calcul, évolution, clôture de la charge
3.2. Quelle est la durée d'une opération ?
3.3. Modification de la gamme après la création d'un ordre
3.4. Jalonnement au plus tôt, au plus tard
3.5. Opération de sous-traitance
4.1.2. Ajout, modification, suppression d’opérations
5. Mise en évidence des sous-charges & surcharges
6. Suivi de la charge sur un moyen
6.1. Sur un moyen de type Machine
6.2. Sur un moyen de type main d’œuvre
6.3. Fonctionnement de la barre d’outils
7.1.1. Sélection des ordres en cours ou à réaliser
7.1.2. Les colonnes du tableau
7.2. Planning de charge de la main d’œuvre
9.2. Comment placer une opération ?

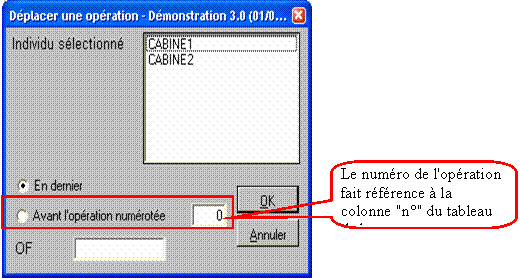

9.3. Comment déplacer une opération ?
9.4. Prise en compte des compétences
9.7. Figer une partie du planning
Le module Ordonnancement vous permet
Vous devez auparavant avoir préparé
Ces éléments ne sont utilisables que si certaines étapes en amont ont bien été respectées, à savoir :
· Des calendriers de fabrication doivent être définis : ils permettent de prévoir un temps d’ouverture sur chaque moyen de production
La multiplication de la quantité à fabriquer sur un OF par le temps prévu dans la gamme va générer une charge sur le moyen utilisé, qui, en fonction des dates (de début ou de fin de fabrication), va être placée dans le temps.
En résumé
Créer de la capacité
Moyen géré par individu |
Moyen non géré par individu |
=å Capacité des individus (42 – Employés ou 351 - Machines) (mis à jour dès la création de l’individu) |
=horaire * effectif * utilisation * efficacité
(mis à jour dès la création du moyen) |
Moduler la capacité dans le temps
Moyen géré par individu |
Moyen non géré par individu |
Prévoir les congés, les maintenances (168 - Disponibilité) |
Modifier le calendrier de fabrication (145 – Calfab) |
Créer de la charge
La charge est créée en temps réel à la création de l’OF en fonction des éléments mis sur les opérations : moyen, temps fixes et unitaires.
Suivre la charge

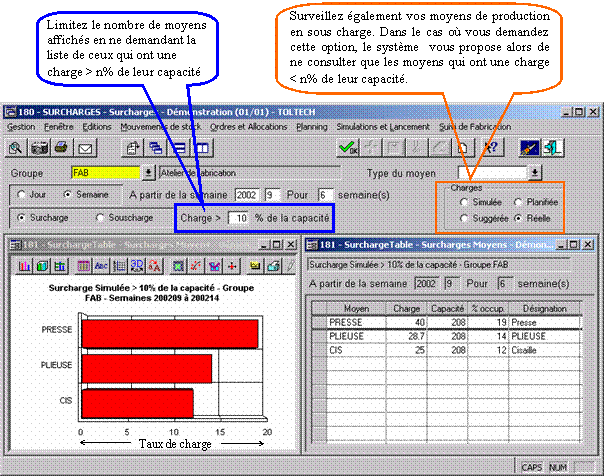

Voir les moyens en surcharge............................................ è 180 - SURCHARGE

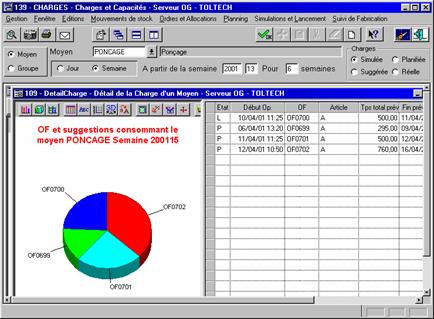

Voir le détail de la charge d’un moyen............................... è 139 - CHARGES
Voir la planification des opérations d’un OF...................... è 104 - POF
Voir le planning global par responsable, par affaire............. è 172 - OF

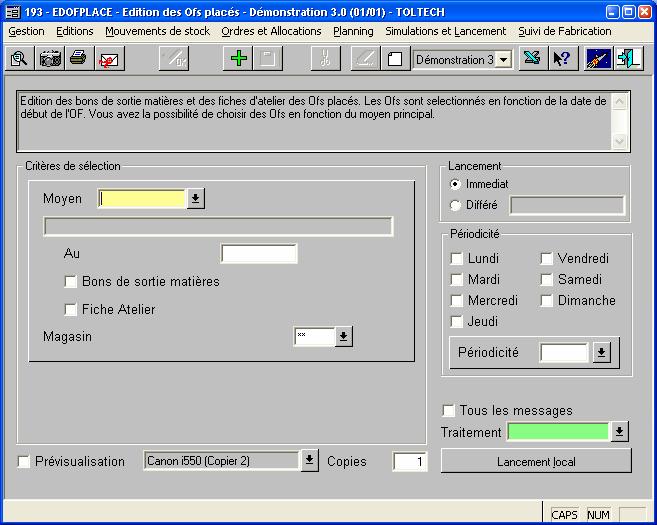

Voir les OF à Passer pour un moyen,
Voir le planning d’un employé .......................................... è 140 - FILEATTENTE
Modifier la charge
Modifier la gamme d’exécution.......................................... è 104 - POF
Déplacer un OF................................................................ è 172 - IOF
Modifier les temps fixes, la priorité.................................... è 140 - FILEATTENTE
Placer les OF en capacité finie dans le planning
Placement manuel............................................................. è 184 - PLANNING
Placement automatique...................................................... è 183 - TCAPAFINIE
Rappels :
· Le mode de gestion d'un moyen de production permet de déterminer comment doit être géré votre moyen.
o Les moyens critiques : Sur ces moyens, des formules d'optimisation de placement (de façon à limiter les temps fixes) peuvent être déterminées.
o Les moyens de placement "classiques" : des formules de placement telles que le respect des dates ou bien de ratio critique
o Les moyens gérés en capacité infinie : ils ne posent pas de problèmes particuliers et ne sont à priori jamais en surcharge
· La capacité d’un moyen de production est donnée en fonction de son calendrier de fonctionnement et de son effectif ou bien est la somme des capacités des individus qui le composent.
La charge est calculée lors de la création de l’ordre de fabrication.
Dans le cas où la gamme n’est pas complète au moment de la création de l’ordre, le bouton de l’écran de mise à jour des ordres de fabrication permet de recalculer la charge de l’of (l’ordre ne doit pas avoir de saisie de temps).

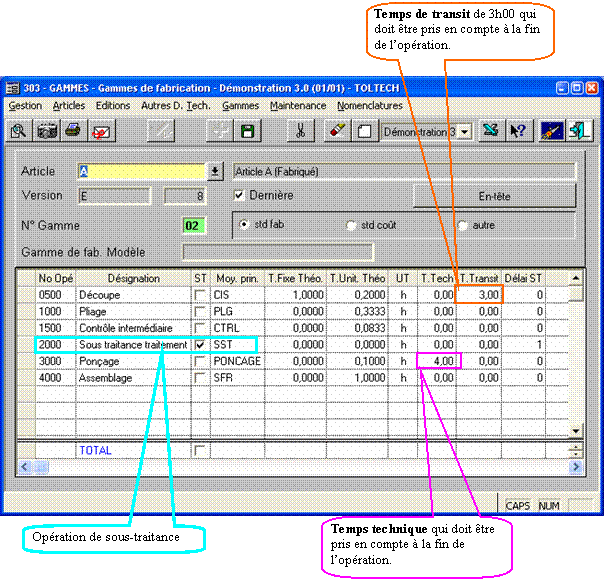

La charge générée par une opération de gamme est égale
Ø Sur le moyen principal
Charge = (temps fixe * effectif du moyen principal) + (temps unitaire * Quantité de l’OF)
Rappel : le temps unitaire est égal au temps exprimé sur l’opération divisé par la quantité en sortie
Ø Sur le moyen secondaire
Charge = (temps fixe * effectif du moyen secondaire) + (temps unitaire * Quantité de l’OF * effectif du moyen secondaire)
La charge d’un moyen de production est diminuée au fur et à mesure de la saisie des temps passés sur les opérations.
La charge restante est supprimée
Le jalonnement d'un ordre de fabrication est fait dès la création de l'OF
¨ Ordre des opérations
Les opérations sont toujours jalonnées dans l'ordre de leur numéro.
¨ Ordre dans lequel ces temps sont pris en compte sur une opération
Dans le cas où le premier niveau de votre nomenclature comporte plusieurs fantômes et que ceux-ci ont des gammes, les opérations de ces gammes seront jalonnées dans l’ordre des numéros de séquence de chacun des fantômes.
Temps fixe + [(Temps unitaire * Quantité de l’OF) / Effectif du moyen principal]
Vous pouvez refaire le jalonnement d'un OF, pour palier par exemple au fait que la gamme de fabrication n’était pas encore au point lors de la création de l’ordre en validant le bouton sur l’écran de mise à jour d’un OF (132).
Par défaut le jalonnement est toujours fait au plus tard en se calant sur la date d’échéance. C’est à dire que la dernière opération est placée en premier de façon à se terminer le jour de l’échéance de l’ordre (à 14 :00), le système reprend alors la gamme en sens inverse et détermine la position de chacune des opérations.
Le jalonnement tient compte, dans cet ordre, des temps d’attente (gérés au niveau des moyens), des temps de préparation, de fabrication (liés directement à la fabrication sur l’opération de gamme), des temps techniques et de transit (liés à l’opération) (voir la mise à jour des gammes).
Lors du lancement de l’ordre vous aurez la possibilité, en appuyant sur le bouton, de choisir votre mode de jalonnement.
v Prise en compte de l’effectif du moyen principal
Le jalonnement d’une opération tient compte de l’effectif sur le moyen principal. En effet, dans le cas d’une opération qui nécessite par exemple 1 heure de main d’œuvre, si l’on place 2 personnes, le temps de travail effectif ne sera que d’une demi-heure.
Lors de la déclaration dans une gamme de fabrication d’une opération de sous-traitance, vous avez spécifié un délai (en nombre de jours ouvrables) et non pas un temps unitaire ; c’est donc à partir du délai que le jalonnement est fait.
Le principe est le même que pour une opération interne à savoir le placement de l’opération en fonction de la date de début de l’opération suivante (dans le cas de jalonnement au plus tard) et la position de la durée nécessaire dans le temps.
La gamme qui est liée à l’article fabriqué (et de ses fantômes) devient, après création d’un OF, gamme d’exécution propre à cet OF ; c’est à dire que toute modification de l’une n’a pas de répercussion sur l’autre, sauf si vous validez le bouton Régénération Gamme de l’écran de mise à jour de l’OF.
Les lignes du tableau apparaissent en bleu si l’opération n’est pas en retard ou bien si le moyen principal de cette opération n’est pas en surcharge. Dans l’un ou l’autre de ces deux cas, la ligne apparaît en rouge.
Les opérations closes apparaissent envert
Le menu contextuel vous permet d’accéder aux différentes mises à jour des opérations d’exécution.
· Ajout d'une opération

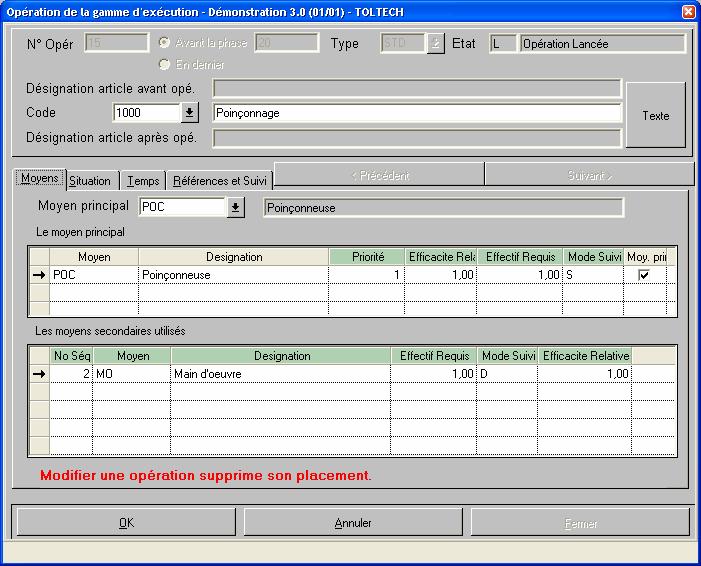

Lorsque vous ajoutez une opération, définissez en premier le numéro de votre opération et sa position dans la gamme déjà existante 'Avant la phase' ou bien 'en dernier'.
Comment cette opération va-t-elle être jalonnée ?
Ø Si l'instant de début se situe dans le futur, l'opération sera simplement placée avant celle que vous indiquez et va repousser les suivantes.
Ø Si l'instant de début se situe dans le passé, l'opération sera immédiatement placée repoussant ainsi toutes les suivantes.
o L’onglet Moyens vous permet de définir le moyen principal ainsi que les moyens secondaires
Vous retrouvez ici des écrans similaires à ceux qui permettent la mise à jour d’une opération de gamme sur l’article.

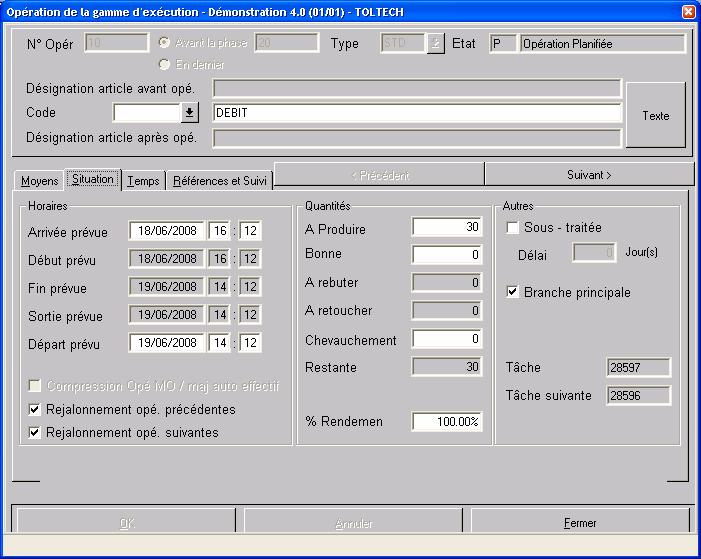

o L’onglet Situation vous permet de connaître les différents horaires qui ont été calculés par le jalonnement ainsi que la situation de production formulée en quantités produites.
o L’heure de début prévue est égale à l’heure d’arrivée prévue + le temps d’attente du moyen
o L’heure de fin prévue est égale à l’heure d’arrivée prévue + le temps fixe + (la quantité * temps opératoire)
o L’heure de sortie prévue est égale à l’heure de fin prévue + le temps technique
o L’heure de départ prévue est égale à l’heure de sortie prévue + le temps de transit

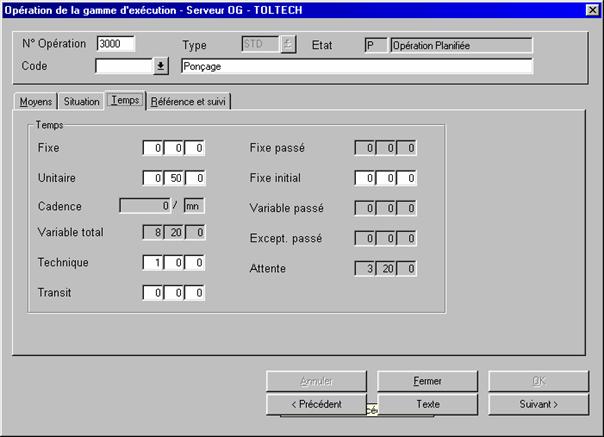

o L’onglet temps vous permet de régler tous les temps liés directement à l’opération
Les temps d'une opération peuvent être modifiés même si l'opération est en cours. Cela permet de réajuster pour remettre de la charge sur une opération déjà avancée.

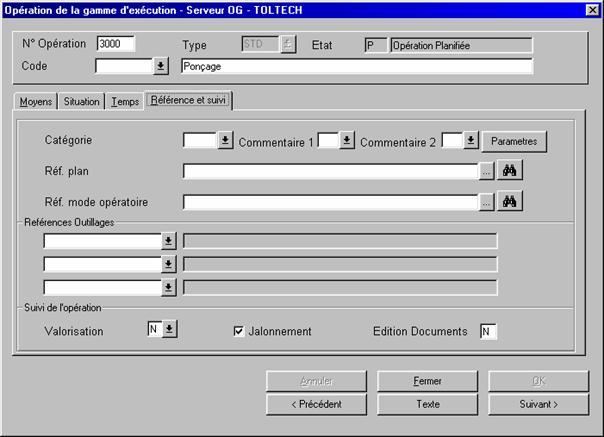

o L’onglet références et suivi permet de spécifier les plans, modes opératoires et outillages utilisés lors de la fabrication de cette opération.

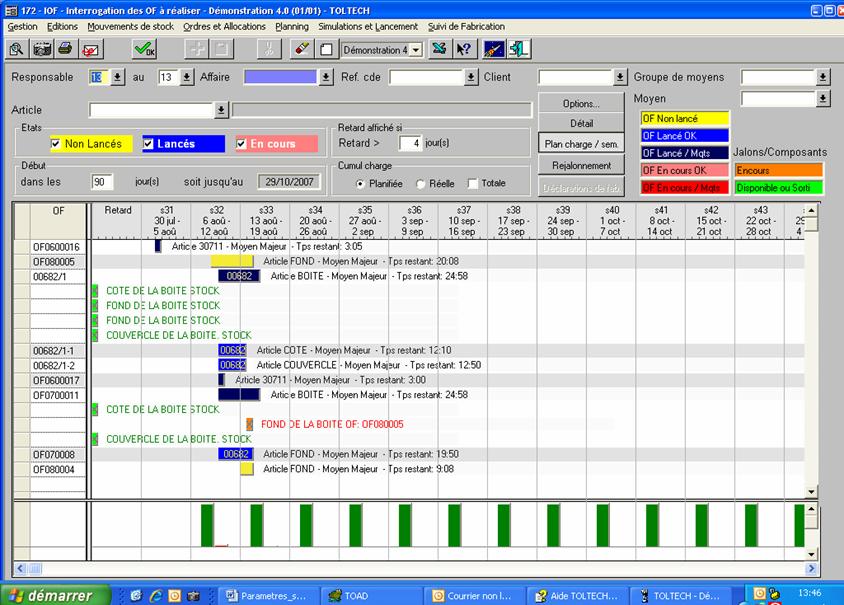

L’interrogation du planning d’un OF vous permet de mettre en évidence

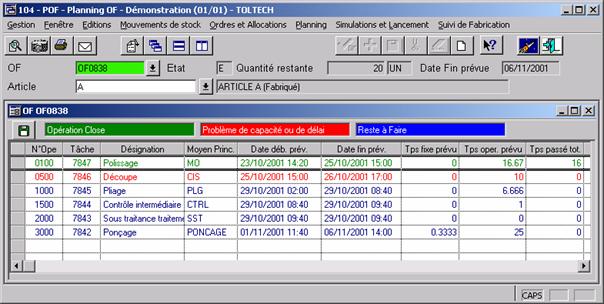

Exemple de gamme

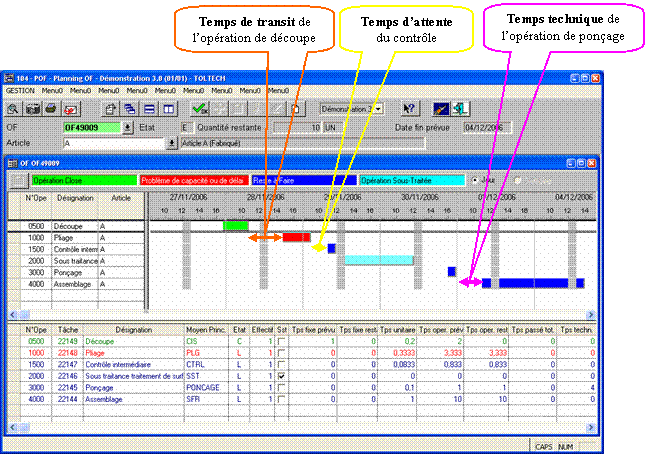

Le résultat du jalonnement d’un ordre de fabrication va alors donner une représentation graphique comme celle-ci :
A partir du tableau des opérations, allez dans le détail de la ligne (double clic sur l'en-tête de ligne ou clic droit sur la ligne)

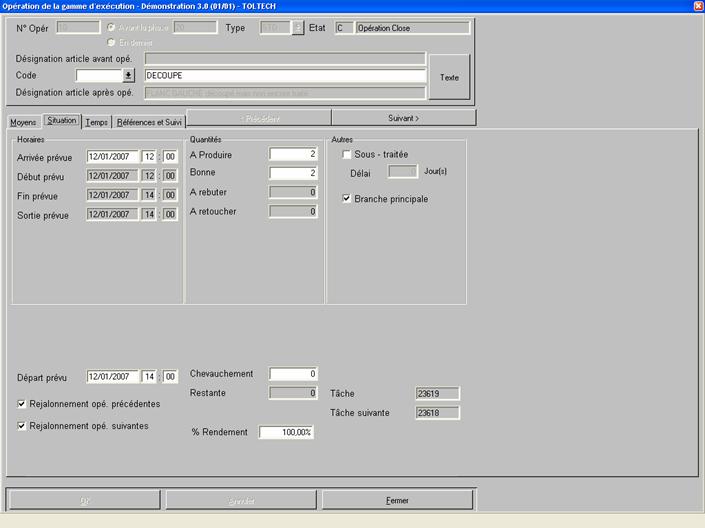

Dans l'onglet Situation, modifiez les dates d'arrivée et/ou de départ.
Note : cette fonction est valide même sur un ordre en cours
Vérifiez rapidement la surcharge éventuelle sur vos moyens de production.

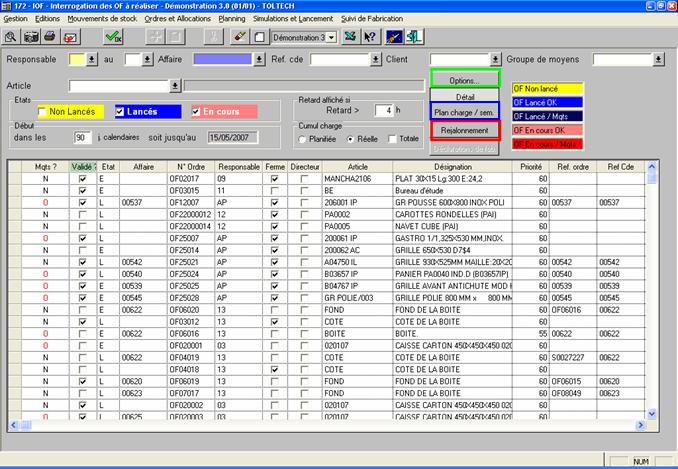

La sélection :

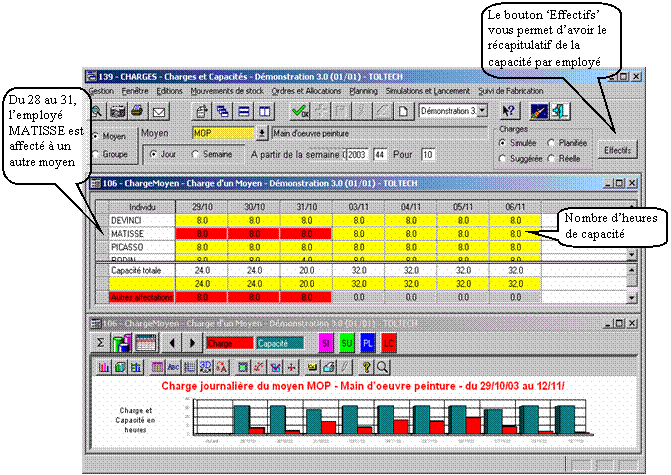

Vous pouvez visualiser la charge induite par les ordres de fabrication (qu’ils soient lancés ou non) voire également par les suggestions de fabrication issues du CBN sur un moyen ou un groupe de moyens sélectionné; ceci en réglant la période (semaines ou jours).

Un double clic sur une barre de charge donne le détail de cette charge
L’affectation d’un employé à un autre moyen pendant une période déterminée a été faite par l’écran CALEMP - 186
& : La charge passée est entièrement cumulée à la date j-1 et n’a plus de capacité.
Cette option est intéressante si vous avez déplacé des OF (manuellement par l'écran Planning, par un rejalonnement, écran IOF ou bien par le traitement de placement à capacité finie).
Elle permet en effet, de retrouver la charge telle qu'elle était avant ces modifications c'est-à-dire celle qui était calculée en fonction de la date de fin objectif de l'OF.

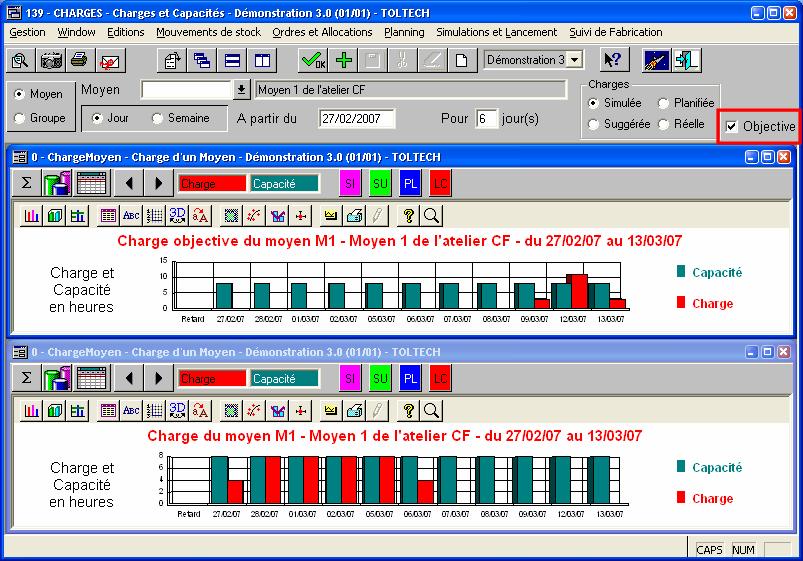

Le calcul de la charge objective est différent en fonction de la valeur du paramètre CHARGE_OBJECTIVE
La vision que vous avez sur cet écran correspond à l’ordre entier et non pas au détail des opérations ; Si vous voulez avoir le détail de toutes les opérations, consultez l'écran PLANNING
2 aspects sur cet écran
Planning des of à réaliser et/ou ceux en cours sous un format tableau
|
|
Même liste, mais cette fois sous forme graphique ; cet écran vous permet notamment de déplacer des OF ; il présente également la charge main d’œuvre |
But : Limiter l'affichage à
Ø Tous les of pour lesquels le produit à fabriquer fait partie d'une fourchette de responsables
Ø Les of d'une affaire (voir les options)
Ø Les of d'une commande client
Ø Les of induits par un autre of de niveau immédiatement supérieur (Réf. Ordre)
L’état correspond à celui de l’ordre ; pour mémoire
Ø Ouvert : l’of est simplement créé, les allocations ne sont pas réservées
Ø Lancé : les allocations sont réservées, les documents édités ; l’of n’est pas encore commencé
Ø En cours : au moins un temps ou bien une sortie de composant a été saisi ; l’ordre est en cours de fabrication
Le début exprimé en nombre de jours ouvrables. La date ainsi calculée correspond à la date de début prévue de l’ordre
La notion de retard affiché : un ordre est affiché en rouge si la date de début prévue est dépassée de plus de x heures (réglage par la valeur défaut de l’objet) et bien sûr que l’ordre n’est pas commencé
Le cumul de charge ; cette charge n’est visible que sur le plan de charge
Ø Planifiée : la charge est calculée à partir des ordres ouverts + lancés + en cours
Ø Réelle : la charge est calculée à partir des ordres lancés / en cours
Ø Totale : dans le cas où vous avez spécifié un numéro d’affaire, la charge affichée est égale à cette de l’affaire (si cette case n’est pas cochée) ou bien à la charge totale de l’atelier (dans l’autre cas)
· Les informations concernant les opérations ouvertes (Numéros d'opérations, codes des moyens et quantités) correspondent aux opérations en cours. Ces colonnes ne sont donc pas renseignées pour les OF non commencés.
· Limitez la sélection des OF à afficher en spécifiant une référence de commande client, un code client, une référence d'ordre ou bien un groupe de moyens
· L'affichage des étapes majeures conditionne l'affichage du moyen majeur dans le plan de charge (voir le tableau ci-dessous) d'une part et des opérations majeures dans le tableau des OF d'autre part.
· L'affichage des jalons permet, dans le plan de charge de voir l'avancement des approvisionnements des composants majeurs de l'OF. Pour que cela puisse fonctionner vous devrez tout d'abord
1. définir quels sont les composants majeurs à afficher
2. mettre le paramètre IOF_AVEC_JALONS à 'O'
Attention : L'affichage des jalons ne se fait que si vous avez saisi au moins un code responsable ou le code du moyen en en-tête d'écran

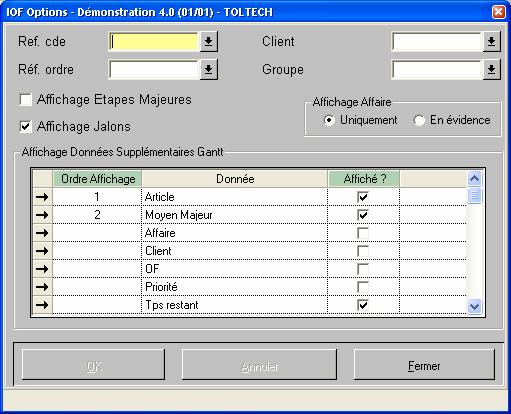

· Affichage de l'affaire. Dans le cas où vous avez saisi un numéro d'affaire, définissez si vous voulez
Ø Uniquement : n’affiche que les OF reliés à l’affaire
Ø En évidence : Affiche tous les OF prévus sur l’atelier, mais les Of de l’affaire demandée sont marqués en couleur
· Affichage des données supplémentaires Gantt
Par ce tableau, définissez quels sont les éléments qui doivent être affichés après la barre graphique et définissez dans quel ordre l'affichage doit être fait
= Article (1), Désignation (2), Temps restant (3)
Attention, si vous demandez le moyen majeur, vous devez obligatoirement demander l'affichage des étapes majeures.
Ø Affichage des étapes majeures dans le détail
Si vous cochez cette case, en fonction de ce que vous avez défini dans vos opérations, des colonnes vont être automatiquement ajoutées dans le tableau "Détail" (une colonne par opération). L'état affiché dans cette colonne vous permettra de connaître plus précisément l'avancement de votre OF.
Les OF qui sont en retard (ceux dont la date de fin prévue est dépassée) apparaissent en rouge. Ils peuvent être re-planifiés. Pour cela cochez la colonne ‘Validé’ et validez le bouton qui reprend tous les OF en retard affichés dans le tableau et refait un jalonnement en aval (à partir d’aujourd’hui) des opérations non closes.
L’ordre rejalonné sera passé ‘Ferme’
Dans le cas où l'of est commencé, seules les opérations non encore commencées seront planifiées.
Note : les OF en retard par rapport à la date de début et ayant une gamme sont pré-cochés.

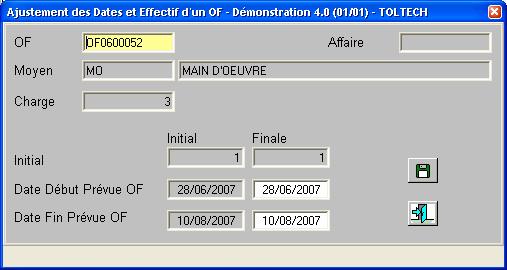

Cette fois vous devez passer par le planning de l'of et décaler les dates d'arrivée et de départ des opérations qui restent à faire
Ø Présentation de l'écran
Les couleurs de chacune des barres correspondent à l’état de l’OF ; l’explication est notée en haut à droite de l’écran
Ø Dans les barres, numéro d'OF ou numéro d'affaire ?
Ceci peut être réglé en fonction de la valeur que vous mettez dans le paramètre IOF_GANTT_AFFICHAGE_AFFAIRE

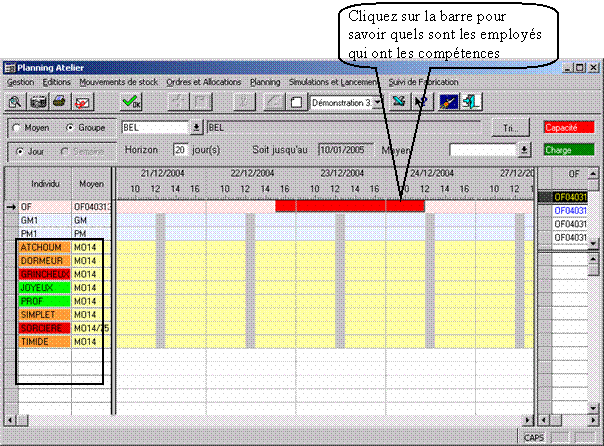

Positionnez votre souris sur la barre et faites la glisser
Les conséquences ?
Ø Les dates de début et de fin prévues sont recalculées (visibles sur l’écran 105- SITUATIONOF)
Ø Les dates de sorties des allocations sont recalculées (visibles sur l’écran 127 - ALO)
Ø Bien sûr la charge est déplacée
Note : Cette fonction n'est pas valide sur les OF en cours ni sur une opération placée ou, si la barre représente un of entier si au moins une de ses opérations est placée.
Ø Comment modifier l'effectif d'un OF ?
Cette fonction est valide sur les OF dont le moyen principal de la première opération est de type 'Main d'œuvre'
Sur la barre graphique représentant l'OF, faites un clic droit. La fenêtre ci-dessus est alors ouverte. Vous pouvez maintenant modifier la date de début et/ou la date de fin prévue de l'of. Cette modification aura pour effet de modifier l'effectif de l'opération.

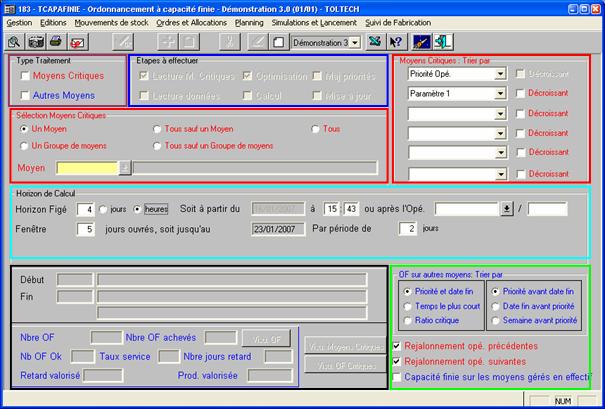

Ø Charges et Capacités
Affichage graphique de la capacité et de la charge main d’œuvre, Les moyens pris en compte dans cet écran sont enregistrés dans le paramètre MOYENS_MO_PRINCIPAUX ou bien du moyen sélectionné si vous l'avez saisi comme critère dans l'écran.
2 fonctions principales sur cet écran
Quels sont les OF qui vont être sélectionnés ?
Faites votre choix sur le type de calcul que vous voulez faire
o Sur un moyen critique; celui-ci a été défini comme tel sur sa fiche (voir la mise à jour d'un moyen de production); les opérations vont être placées les unes à la suite des autres en respectant les critères de tris que vous avez spécifiés sur la droite de l'écran; les autres opérations seront placées autour de celle qui est sur le moyen critique.
Rappel : un moyen critique doit avoir obligatoirement un effectif égal à 1.
o Sur les autres moyens; dans ce cas, les of sont placés en fonction des critères de tri que vous avez spécifiés dans le cadre en bas à droite de l'écran. S'il existe un moyen secondaire de main d'œuvre par exemple, celui-ci est chargé sur les employés si la main d'œuvre est gérée par individus sinon, la charge se fait jusqu'à concurrence de la capacité.
o Sur le moyen critique
§ Lecture moyens critiques
§ Optimisation Cochez les 3 propositions pour mettre à jour votre planning
§ Maj. Priorités
Les ordres pris en compte sont lancés ou non en fonction de la valeur du paramètre dépendent de la valeur du paramètre PLANNING_AVEC_O_ET_S.
o Sur les autres moyens
§ Lecture données
§ Calcul Cochez les 3 propositions pour mettre à jour votre planning
§ Mise à jour
Seuls les ordres lancés sont pris compte
· Sélection Moyen Critique, critères de tri
Si vous choisissez cette option, vous allez devoir saisir soit un code groupe de moyens, soit un code moyen. Les trois autres propositions ne sont pas actives dans cette version.

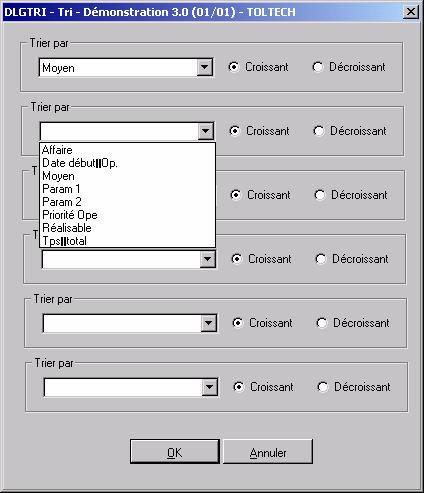

Le placement opère t-il un simple tri des opérations entre-elles ou bien essaie-t-il d'optimiser au maximum les temps de réglage ? Voir paramètre TCAPAFINIE_PROG_LINEAIRE
Il est précisé dans tous les cas de figure.
o Figer une fenêtre
Déterminez une première fenêtre pour laquelle vous considérez que votre planning est déjà figé. Le traitement ne commencera qu'au delà de la date calculée.
Cette fenêtre s'exprime soit en nombre de jours à partir d'aujourd'hui, soit en nombre d'heures à partir de tout de suite, soit en précisant un numéro d'of – opération au-delà duquel le planning sera remis en cause.
o Déterminer l'horizon (fenêtre de calcul)
Déterminez un horizon de calcul. Généralement le calcul se fait régulièrement, mais sur un petit horizon : des commandes clients complémentaires pouvant venir perturber le planning, il n'est pas sagace de le figer à trop long terme.
· Tri des OF sur les autres moyens
o Priorité et date fin; la priorité a été attribuée à un of lors de sa création, éventuellement modifiée lors du lancement; la date de fin prise en compte est celle de l'opération et non celle de l'of
o Temps le plus court; il s'agit du temps restant par opération; placement des plus courtes en premier
o Ratio critique; = Temps restant sur l'opération / nombre de jours jusqu'à l'échéance de l'OF;
Le dénominateur est calculé sur le calendrier lié au moyen enregistré dans le paramètre MOYEN_REF
Rejalonnement des opérations précédentes, des opérations suivantes.
Le résultat du placement est montré en bas de l'écran
o Nbre OF Correspond au nombre d'OF traités
o Nbre OF achevés c'est-à-dire pour lesquels le placement que vous venez de faire à placé toutes les opérations restantes.
o Nb OF Ok correspond au nombre d'OF qui, une fois placés, répondent bien à la date de fin prévue.
o Taux service Nombre d'OF placés dans les temps demandés / nombre d'OF traités
o Nbre jours retard exprimé en jours ouvrés
o Retard valorisé en euros
o Prod. Valorisée production valorisée dans les temps en euros

Vous pouvez consulter le détail des OF placés en validant le bouton "Visu. OF" et même modifier la priorité des OF
En définissant vos machines ou bien en créant les employés, vous avez généré de la capacité. Les OF, au moment du lancement ont été jalonnés au plus tard sur les moyens de production mais pas sur les machines et/ou employés.
Le but de cet écran est donc de placer les opérations de gamme sur les machines et sur les employés de la même façon que sur un planning mural.
è En saisissant un groupe de moyens, le système va afficher tous les moyens reliés.

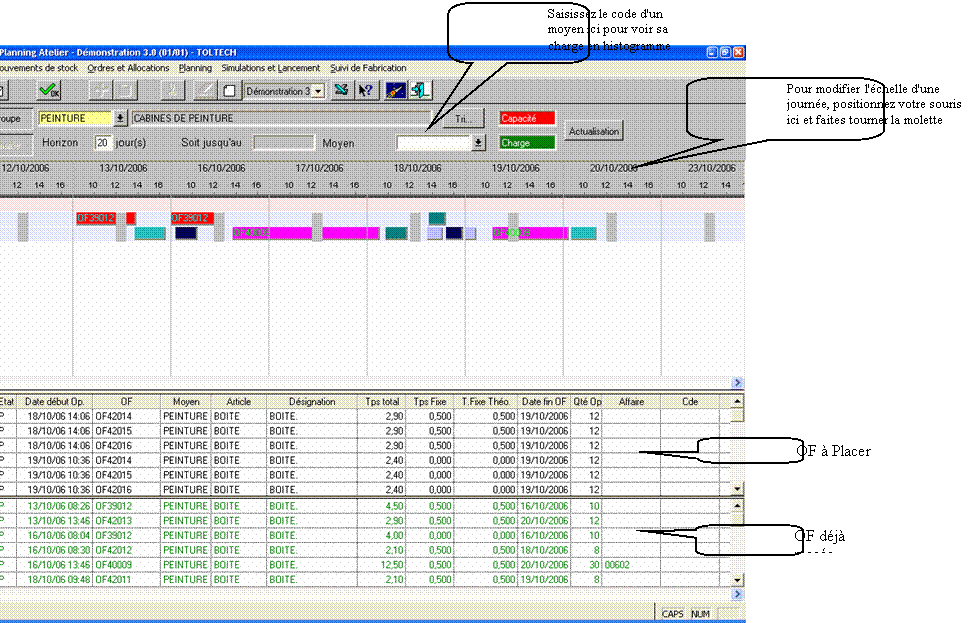

Ø Première Partie: elle représente graphiquement les opérations déjà placées. Affichage des couleurs des barres : Distinguez facilement vos affaires en donnant une seule et même couleur pour tous ses OF. Voir le fonctionnement du paramètre COULEUR_PAR_AFFAIRE
Vous avez également la possibilité de marquer, à l'intérieur de chaque barre, soit le numéro d'OF, soit le code de l'article en fonction de la valeur du paramètre PLANNING_AFFICHAGE_ARTICLE.
Ø Seconde partie : elle contient la liste des opérations restant à placer. Ce tableau est trié par date de début prévu.
La ligne entière est affichée en rouge si la date de début la date de début de l'opération est prévue dans le passé (Cas n° 1).
La date de début au plus tôt est affichée en rouge si le jalonnement prévu est antérieur à cette date (Cas n° 2)
La date de fin au plus tard est affichée en rouge si le jalonnement prévu est postérieur à cette date (Cas n° 3)
Exemples : nous sommes le 29 mai à 14h00
Cas n° |
Date de début |
Date de début |
Durée |
Date de fin |
Date de fin |
1 |
27/05 08:00 |
27/05 10:00 |
2h |
27/05 12:00 |
27/05 18:00 |
2 |
30/05 08:00 |
29/05 10:00 |
2h |
30/05 12:00 |
30/05 18:00 |
3 |
30/05 08:00 |
31/05 10:00 |
2h |
30/05 12:00 |
30/05 18:00 |
Ø Troisième partie: elle contient la liste des opérations déjà placées. Le tableau est trié par numéro de placement dans le temps.
Une ligne entière affichée en bleu correspond aux opérations qui devraient être actuellement en cours
Une ligne entière affichée en vert correspond à des placements qui ne posent à priori pas de problèmes
Une ligne entière est affichée en rouge si la date de début la date de début de l'opération est prévue dans le passé (Cas n° 1)
La date de début au plus tôt est affichée en rouge si elle est postérieure à la date de début de l'opération (vous avez planifié l'opération trop tôt, vous risquez de ne pas avoir tous les composants ou bien que l'opération précédente ne soit pas terminée) (Cas n° 4)
La date de fin au plus tard est affichée en rouge si elle est antérieure à la date de début de l'opération (vous allez générer du retard) (Cas n° 5)
Les 2 dates (de début au plus tôt et de fin au plus tard) sont affichées en rouge si la date de début au plus tôt est supérieure à celle de fin au plus tard (Cas n°6)
La date de début de l'opération est affichée en rouge si elle est supposée se terminer en retard. En fait, la fenêtre prévue pour l'exécution de l'opération n'est pas suffisante (Cas n°7)
Exemples : nous sommes le 29 mai à 14h00
Cas n° |
Date de début |
Date de début |
Durée |
Date de fin |
Date de fin |
4 |
30/05 08:00 |
29/05 10:00 |
2h |
30/05 12:00 |
30/05 18:00 |
5 |
30/05 08:00 |
31/05 10:00 |
2h |
30/05 12:00 |
30/05 18:00 |
6 |
31/05 08:00 |
29/05 10:00 |
2h |
30/05 12:00 |
30/05 18:00 |
7 |
30/05 08:00 |
30/05 08:00 |
2h |
30/05 12:00 |
30/05 09:00 |
Faites facilement le parallèle entre les opérations placées graphiquement et le tableau
Lorsque vous sélectionnez une ligne dans le tableau du bas (OF déjà placés), l'opération correspondante est repeinte avec des lignes obliques comme sur ce modèle
Et inversement, lorsque vous cliquez sur une barre, l'opération correspondante est mise en évidence dans le tableau du bas.
Elle est mise en évidence lorsque vous sélectionnez un OF dans l'un des deux tableaux du bas de l'écran (OF placés et non placés). La fenêtre limitée par deux drapeaux indique la latitude de placement idéal.
L'opération (ici en bleu) est positionnée par rapport à son jalonnement initial
Le Drapeau vert indique la date de début au plus tôt de l'opération : il est impossible de commencer avant cette date car soit les composants ne seront pas disponibles, soit l'opération précédente n'est pas terminée. Cette date est donc égale à la date du dernier approvisionnement (aujourd'hui si le stock est disponible) + la somme des temps nécessaires aux opérations précédentes. Elle tient bien sûr compte du placement éventuel des opérations précédentes.
Le drapeau rouge indique la date de fin au plus tard, c'est-à-dire à la date du besoin exprimée sur le composé. Si vous terminez cette opération après cette date, vous allez retarder l'opération suivante ou bien s'il s'agit de la dernière, le retard sera ressenti soit sur le cas d'emploi de cette pièce, soit directement la commande du client.
Ces dates ne sont alimentées que si le paramètre RECHERCHE_DATES_MAX est égal à 'O'.
Note : le placement de l'opération pourra tout de même être fait en dehors de la fenêtre de placement. Il faudra alors considérer les conséquences.
Ø Les dates de début au plus tôt et date de fin au plus tard
Leur affichage est conditionné par le paramètre RECHERCHE_DATES_MAX
o Quelles valeurs sont affichées dans ces deux dates ?
§ Si c'est un composant acheté
· Si la date de réception prévue est dans le passé, elle est ramenée à aujourd'hui
· Si la date est dans le futur, elle est prise en compte avec une marge de 12 heures supplémentaires
§ Si c'est un composant fabriqué, Toltech regarde la date de fin prévue de l'OF
· Si elle est dans le passé, elle est ramenée à aujourd'hui
· Si elle est dans le futur (ou au présent), c'est la date prévue qui est prise en compte.
Vérifiez les OF sur lesquels il y a au moins une date affichée en rouge : il y a des anomalies
v La date de début au plus tôt est affichée enrougesi elle est supérieure à la date de début prévue de l'opération
v La date de fin au plus tard est affichée en rougesi l'opération est effectivement placée après cette date.
La ligne affichée en bleu correspond à l'OF actuellement en cours
Ø Vous utilisez les caractéristiques
Positionnez alors le paramètre PLANNING_AVEC_CARACT à 'O'
Ø Vous n'utilisez pas les caractéristiques
Positionnez alors le paramètre PLANNING_AVEC_CARACT à 'N'.
Vous allez alors utiliser le bouton de l'écran. Il ouvre cette fenêtre
Choisissez l'ordre d'affichage des OF à placer en validant le bouton Tri de l'écran. Cet écran est alors présenté. Vous pouvez saisir jusqu'à 6 critères de tri différents ainsi que leur ordre de tri (croissant ou décroissant)
Sélectionnez l'OF que vous voulez placer dans le tableau du milieu. Une barre correspondant à l'opération que vous avez sélectionnée apparaît dans le haut de l'écran. Notez que, dans le tableau du milieu, les autres opérations de l'OF sélectionné apparaissent en bleu.
Faites glisser la barre sur l'individu (de votre choix éventuellement en la déplaçant dans le temps.
Dès que vous lâchez la barre sur l'emplacement principal, une fenêtre d’ouvre vous proposant les moyens secondaires ayant la compétence requise et disponibles dans la tranche horaire choisie. Cliquez sur le nom de votre choix.
Note : cette fonction n’est active que si l’effectif du moyen secondaire est égal à 1.
Lorsque vous placez une opération, les autres opérations non encore placées et non commencées vont alors être automatiquement rejalonnées.
Note : une opération est considérée comme commencée à partir du moment où il y a au moins un temps saisi.
Exemple
Un ordre de fabrication comporte 6 opérations
1ère étape : vous placez l’opération 20
è Les opérations 10 et de 30 à 60 sont repositionnées autour de l’opération 20
2ème étape : vous placez maintenant l’opération 50
è Les opérations 30, 40 et 60 vont être rejalonnées autour de l’opération 50
L’opération 10 ne bouge plus, elle est fixée par l’opération 20
Remarque :
ü Placez toujours les opérations dans l’ordre croissant ou décroissant de leur numéro
Les moyens de remplacement définis sur les opérations de gamme sont également affichés dans ce tableau. Si par soucis de charge, vous devez en utiliser un, le temps de l'opération tiendra compte de l’efficacité relative que vous avez définie sur l’opération.
Le moyen principal enregistré sur l’opération est bien sûr modifié.
Ce bouton permet de ramener au présent les tâches du passé qui ne sont pas encore terminées. L'ordre qui était déterminé est conservé.
Il repousse alors les tâches suivantes.
Faites un double clic sur la barre dans le premier tableau, l'opération sera alors automatiquement reportée à la fin de l'opération précédente sur l'individu déjà choisi en tenant compte des opérations précédentes de l'OF.
Elle permet
o de placer une opération non encore placée,
o de reculer une opération en fin de planning,
o d'avancer une opération avant une autre.
Sélectionnez l'individu et la fonction que vous voulez adopter (en dernier ou Avant l'opération numérotée).
Si vous avancez une opération avant une autre, toutes les opérations suivantes seront recalées.
Principe de fonctionnement,
1. Dans la table des codes opérations, on attribue une compétence nécessaire à l'opérateur pour qu'il puisse exécuter la tâche
2. Sur la fiche de l'employé on a déterminé les compétences qu'il a
è Le système fait le croisement de ces deux informations pour savoir s'il est possible ou non d'attribuer la tâche à un employé
Voir : Saisie des opérations
ü La compétence est absolue
L'employé a le droit ou non de faire la tâche; cette façon de faire est généralement employée lorsque le moyen principal est une machine.
ü La compétence est relative
L'employé a la compétence nécessaire mais n'a pas le même rendement que celui prévu en standard sur la gamme.
ü Les employés étant compétents avec une efficacité supérieure ou égale à 1 sont affichés sur fond vert. Le temps prévu de l'opération est alors égal à celui de la gamme. Il peut être inférieur (la barre va rétrécir automatiquement) si l'employé a une efficacité supérieure à 1.
ü
Sur fond orange
Les employés étant compétents mais avec une efficacité
inférieure à 1 sont affichés Le
temps prévu standard de l'opération (représenté par la longueur de la barre) va
être divisé par le coefficient d'efficacité pour avoir le temps prévu de
l'opération compte tenu de l'employé.
ü Les employés n'étant pas compétents sont affichés sur fond rouge; vous ne pourrez pas leur attribuer l'opération.

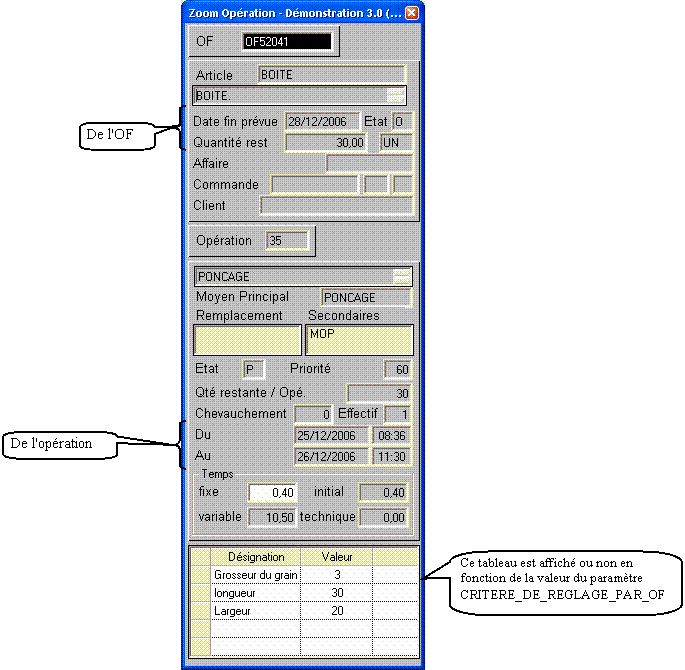

Faites un clic droit sur une barre du planning pour avoir le détail de l’opération
Modifiez éventuellement manuellement le temps fixe de l'opération.
Principe : regrouper des ordres de fabrication de façon à limiter les temps fixes
Conditions de fonctionnement ; il est possible de regrouper des of d'articles identiques bien sûr, mais également d'articles ayant les mêmes critères de placement ET la même gamme modèle.
Mode opératoire : cocher la colonne regroupement; lors de la mise à jour, le traitement va créer un of fictif (sur l'article dont le code est enregistré dans la table responsables);
Ø Les temps fixes ne sont comptés qu'une seule fois
Ø la gamme de fabrication prise en compte est donc celle enregistrée dans la gamme commune;
Ø la quantité à fabriquer est égale à la somme des quantités des OF;
Ø la charge calculée sur les ordres de fabrication d'origine est donc enlevée pour être répercutée sur les moyens de cette nouvelle gamme;
Ø les temps passés vont l'être sur l'ordre de regroupement; ils seront ensuite éclatés sur les différents of de façon à ce que les bilans soient justes.
Notes : les matières continuent d'être gérées sur chacun des ordres d'origine; les mouvements de sortie des composants ainsi que de déclarations de fabrication doivent donc être faits séparément.
(Clic droit dans le tableau des OF déjà placés)
Sélectionnez un OF dans le tableau des OF déjà placés, faites un clic droit et choisissez cette option. Tous les OF antérieurs à celui sélectionné (ainsi que celui concernés) ne pourront plus être déplacés par le traitement d'ordonnancement à capacité finie.
Vous verrez alors, sur la partie graphique, que le fond correspondant à la partie figée est peint en vert.
Le déplacement manuel de l'opération reste possible.
Maintenant que vos OF sont placés, vous pouvez éditer la liste des bons de sortie matières et/ou fiches ateliers des OF correspondants.
Le paramètre ANLCT_OF_NON_EDITES vous permet, si vous le voulez d'annuler le lancement, et donc le placement, des OF pour lesquels vous n'allez pas éditer les documents.

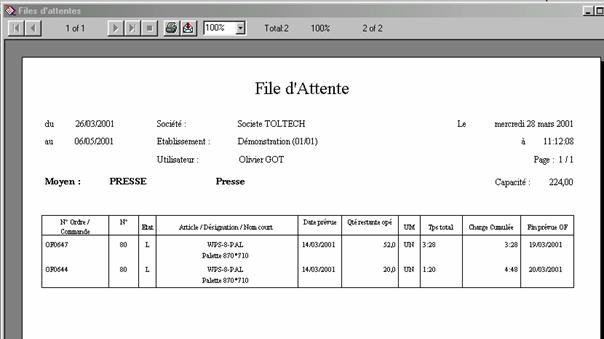

Le suivi des files d’attente des moyens de production vous permettent de connaître la charge future de chaque moyen, les retards éventuels, et donc de lancer les opérations dans un ordre cohérent.
Cette fonction, utilisée principalement sur les moyens critiques, est disponible sous la forme d’un écran et d’un état.

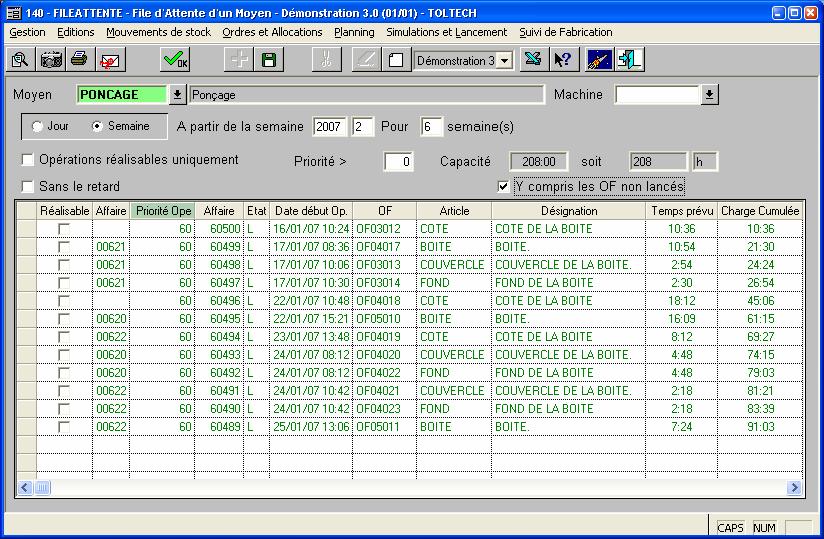

L’écran de suivi des files d’attente vous permet de connaître, par moyen de production, la liste des opérations qui doivent être passées sur le moyen sélectionné.
Un affichage de la ligne en vert (comme dans l’exemple ci-dessous) indique qu’aucun moyen de l’opération n’est en surcharge. La ligne est en rouge si au moins un des moyens utilisés par l’opération est en surcharge.
Quels sont les ordres de fabrication affichés ? Ordres lancés et en-cours ou bien tous les ordres ouverts ? ils sont sélectionnés en fonction de la valeur du paramètre PLANNING_AVEC_OF_O_ET_S
Vous pouvez ne sélectionner que les opérations réalisables c’est à dire tenant compte des éléments suivants :
Par défaut les éléments du tableau sont triés par
o La priorité. Si vous triez le tableau par ce critère, vous allez ainsi obtenir l’ordre de passage des opérations. La priorité est utilisée par exemple comme critère de classement dans le traitement de placement des OF à capacité finie. La sélection est faite de telle sorte que toutes les opérations ayant une priorité supérieure ou égale à celle indiquée soient affichées.
Voir également : Calcul de la priorité dans
o Le temps fixe. Vous allez retrouver cette information sur le planning d’un of (écran POF – 104).
o Affectation de l'opération sur le moyen de remplacement. Une colonne vous indique si un moyen de remplacement a été défini. Si c'est le cas, vous pouvez en faisant un clic droit sur la ligne accéder à la liste des moyens définis . Le fait d'affecter l'opération à un moyen de remplacement va bien sûr délecter le moyen prévu initialement.

Deux possibilités pour avoir l’édition des files d’attente :
De demander l’état pour plusieurs moyens (une page par moyen).
